节能改造使空调的年度公用事业费用减少了 5 亿日元(60%)。

京都站大楼

SCROLL DOWN

远离京都二氧化碳排放量最高的建筑物

京都站大楼(1997年竣工)是一座能耗极高的建筑,其能耗超过同用途统计值的130%。2010年,一项旨在将其改造为节能建筑的节能改造方案启动,日建设计公司被选中负责该项目。
从项目开始到设计、施工和运营,日建设计担任客户的技术顾问,对性能验证团队和承包商进行全面管理,并在计划的施工成本和时间范围内成功实现了节能改造。
在这里,我们将简要解释之后采取的措施,这些措施最终使公用事业成本降低了 60%。

京都站大楼(1997年竣工) 京都站大楼(1997年竣工)

与日本顶尖学者合作

在这个项目中,建筑设备调试协会(京都大学名誉教授吉田春典、东京电机大学教授柳原隆、东京大学教授明石康义、大阪大学教授下田义之等)担任节能性能验证小组,日建设计与验证小组合作,汇集各自的专业知识,并负责改造设计和监督。
自最初设计阶段以来,我们一直在进行性能验证会议,并持续提高能源效率。该项目已被选入国土交通省“减少住宅和建筑二氧化碳排放的重点项目(第二轮,2014财年)”。

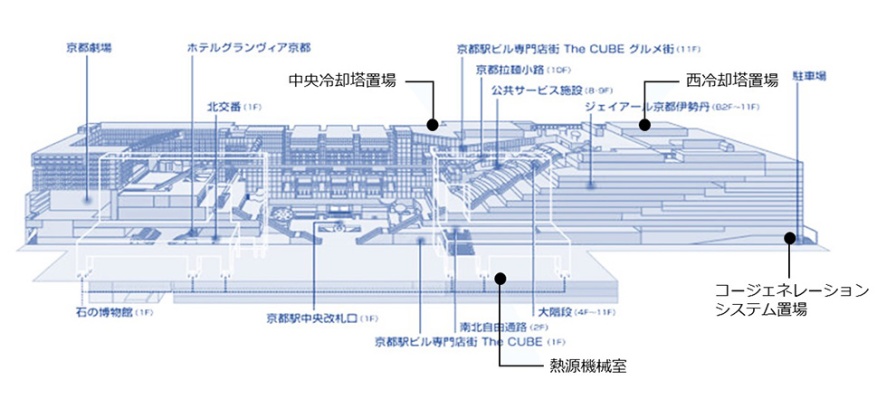

总建筑面积为 238,555 平方米,由 Hiroshi Hara + Atelier Phi 建筑研究所设计。 总建筑面积为 238,555 平方米,由 Hiroshi Hara + Atelier Phi 建筑研究所设计。

节能改造可以在不中断业务运营的情况下进行。

京都站大楼主要以蒸汽作为热源,但由于其东西走向较长,据估计约有25%的热量从高温蒸汽中散失。另一方面,由于照明改造为LED灯,在合同电力容量中产生了剩余电力,因此决定减少蒸汽用量,并改用主要采用变频涡轮机的热源,这种热源在生产冷冻水方面效率最高。
在进行改造过程中,我们开展了全面的前期调研,确定了每月所需的供热能力,从而降低了总供热能力。此外,在供热源切换工作中,我们仅运行当时所需的供热源,利用剩余空间进行更换,最终在不影响正常运行的情况下完成了供热源的升级。

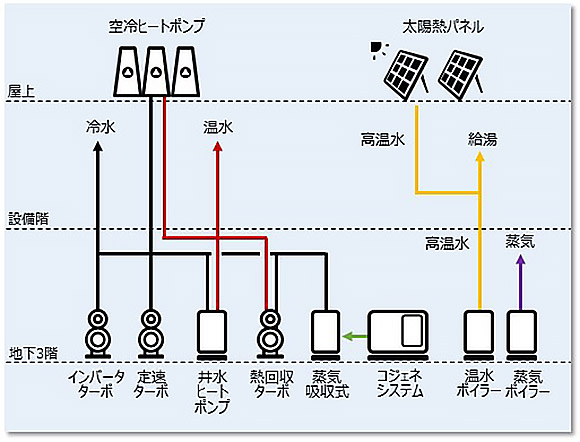

经过改装,主要采用逆变式涡轮增压系统。 经过改装,主要采用逆变式涡轮增压系统。

第一年我们就实现了56%的节能!

改造后,春、夏、秋季的能源消耗量比目标值降低了约60%。然而,冬季的降幅仅为50%左右,未能达到目标。目前计划进一步降低能耗,包括利用蒸汽进行水疗。

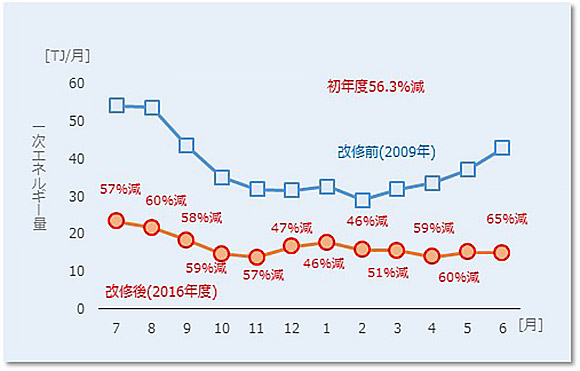

翻新部分的实际能耗数据 翻新部分的实际能耗数据

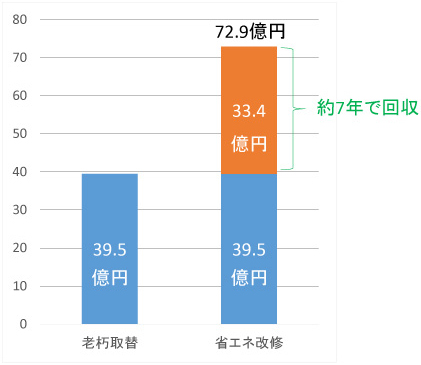

更换老旧设备的成本 + 性能提升投资 更换老旧设备的成本 + 性能提升投资

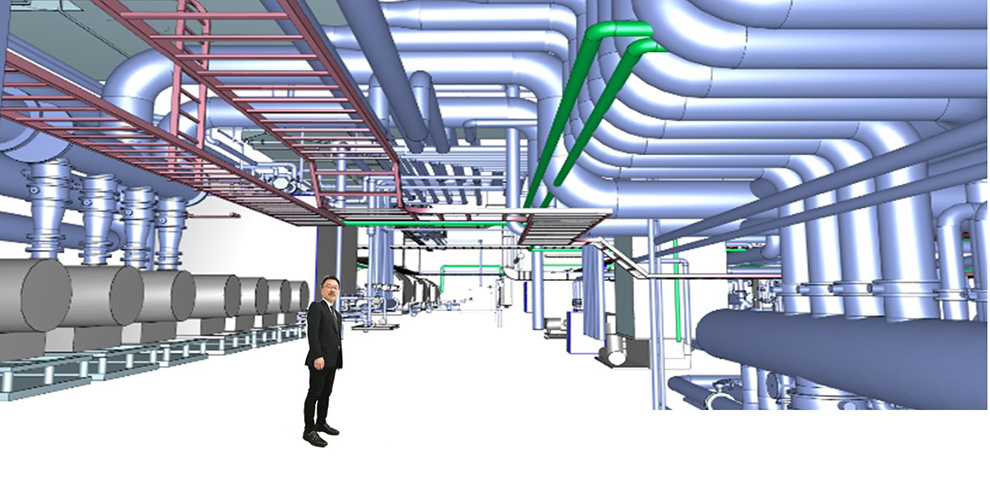

地下三层改造后的热源机房的BIM模型。 地下三层改造后的热源机房的BIM模型。
